一、工程概况
老何家隧道位于贵州省黔西南州晴隆县长流乡境内,,,,,为蹊径穿越北西走向山体而建设,,,,,地形重大,,,,,地质条件较差,,,,,洞身围岩为碳质泥岩,,,,,岩体破碎,,,,,开挖历程中涌水量大,,,,,排水难题,,,,,且拱顶易爆发坍塌。。隧道左洞长3037米,,,,,右洞长2988米,,,,,为专长隧道。。
二、电缆沟首件工程
1、为确保我部隧道电缆沟施工工程质量知足设计及规范要求, 选定老何家隧道入口右洞YK108+238~YK108+288段共计50米长电缆沟工程作为我部隧道电缆沟工程分部的首件工程。。通过首件工程施工验证设计参数和施工控制的有关参数,,,,,为本条约段隧道电缆沟工程指导后续施工,,,,,防止电缆沟工程施工泛起质量问题。。
2、电缆沟整体模筑施工工艺流程:施工准备→丈量放样→边墙、基底凿毛整理→丈量放样复测→整体模筑台车装置→钢筋定位装置→钢筋装置验收→整体模筑台车模板关闭→浇筑混凝土→拆模及养生→下一循环。。

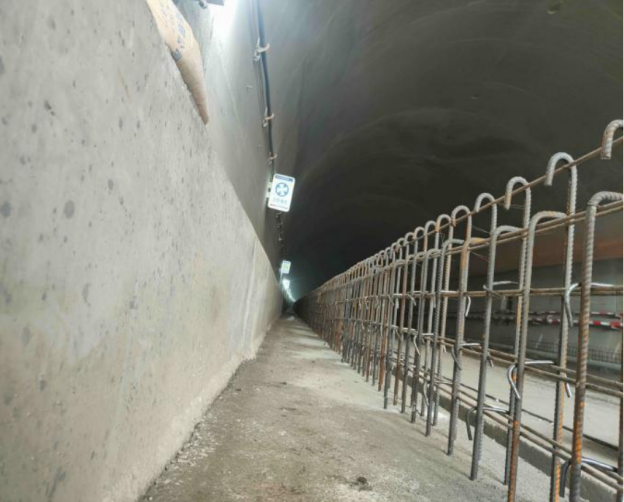

3、电缆沟仅在靠排水阴沟外侧侧壁(靠近隧中一侧)配有钢筋,,,,,由于钢筋为单层钢筋,,,,,不易定位和牢靠,,,,,在浇筑铺底混凝土时直接埋入,,,,,以包管已绑扎钢筋在施工历程中的稳固。。

老何家隧道电缆沟钢筋装置及验收
4、整体模筑台车模板:电缆沟、排水阴沟施工接纳轨行式液压水沟电缆槽台车模板系统,,,,,施工中可有用防止泛起漏浆、跑模、爆模征象,,,,,确保了却构的整体性、线条流通性以及砼外观质量。。

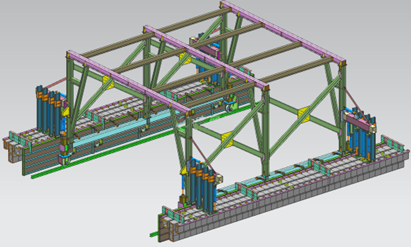

电缆沟整体模筑台车3D示意图

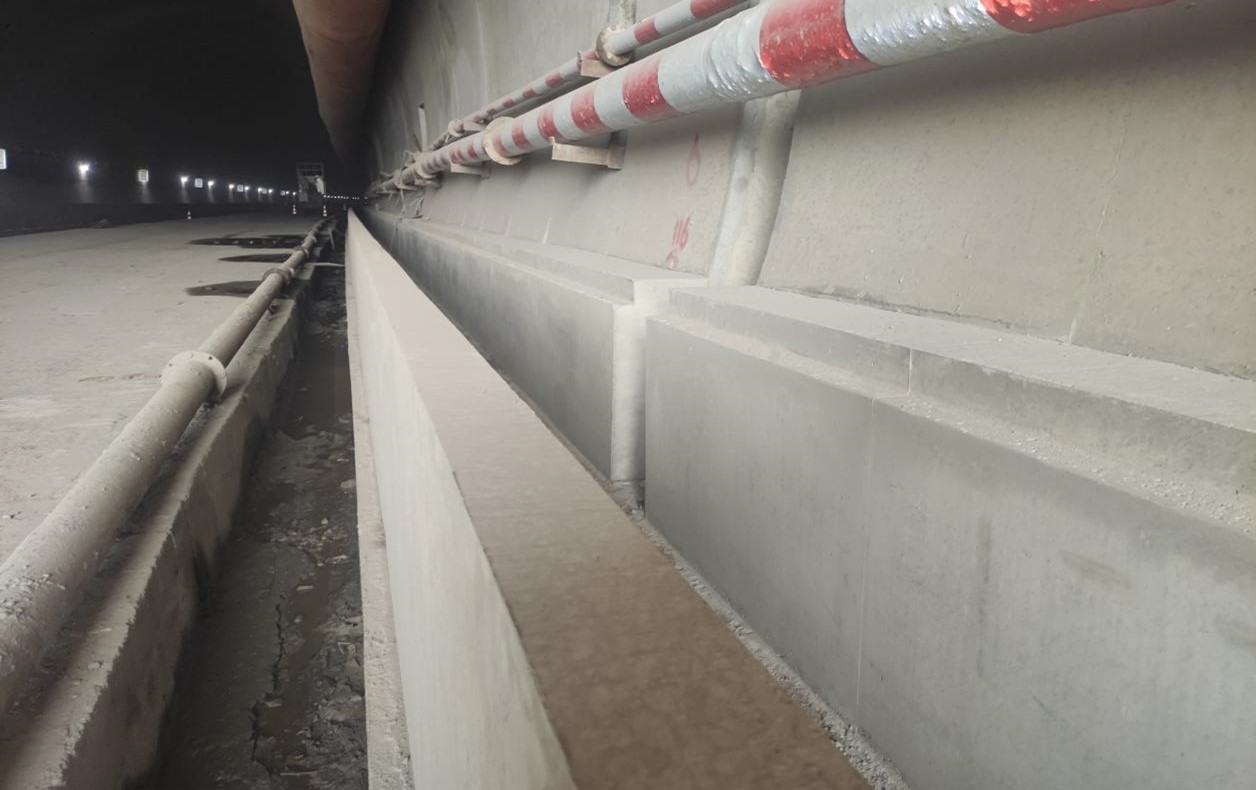

老何家隧道电缆沟效果图
